[外壁塗装/屋根塗装]兵庫県川西市Y様邸
2024/12/12
- 参考価格
- 工事期間 20日間程度
工事内容
外壁塗装/屋根塗装/付帯部塗装-

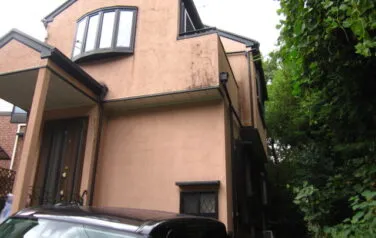

BEFORE
-

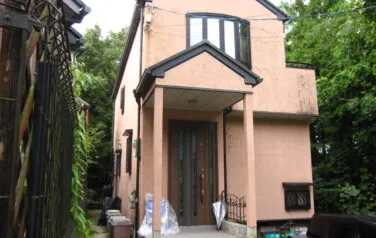

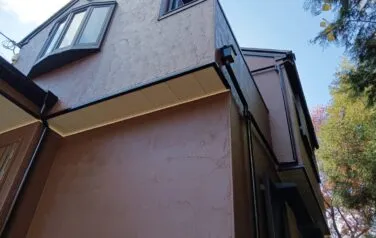

AFTER
-
施工風景
-

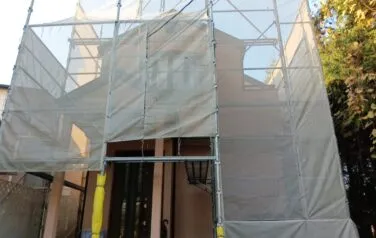

一番最初の工事は足場工事から始まります
-
次はシーリング工事へと進みます。既存のシーリングの撤去を行います
-
そして接着力を高める為のプライマーを塗布していきます
-

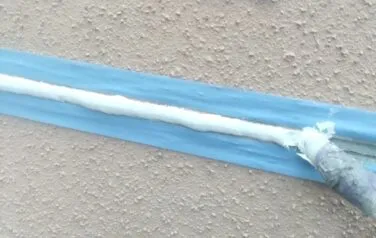

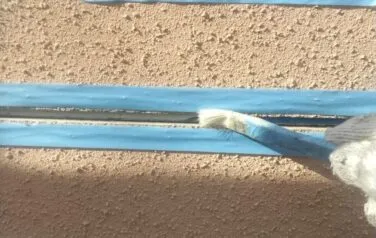

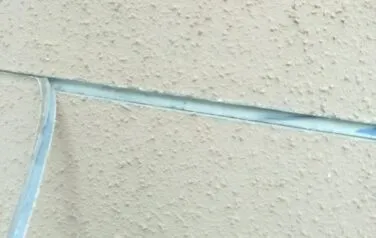

それから新しいシーリング材を充填していきます
-

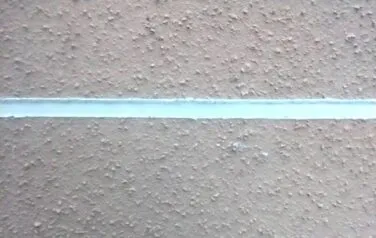

綺麗に形成してシーリングの撤去・打替工事は完了です
-

シーリングの乾燥期間が終わり、高圧洗浄の作業へと進みます
-
長年蓄積した汚れを綺麗に洗い流していきいます
-
上から順番に洗い流していき、最後は地面のコンクリート部分も洗い流します
-

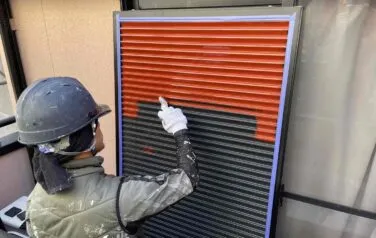

付帯部分の鉄部に錆止め塗料を塗布していきます
-
同じく鉄部に錆止め塗料を塗布していきます
-

出窓の上にも鉄板が使用されております
-

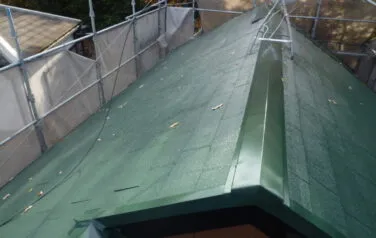

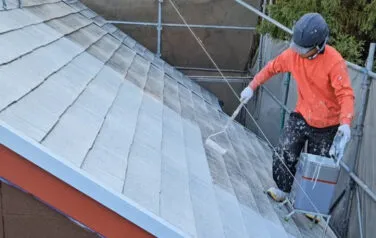

屋根の板金にも錆止め塗料を塗布していきます
-

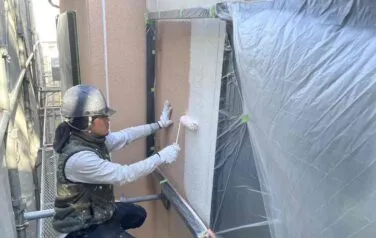

ビニール養生が終わり、外壁の下塗り塗装を行います
-

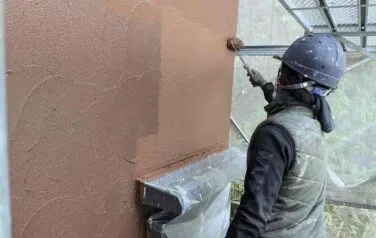

外壁の塗膜の劣化が激しく、1回目の下塗り塗料を吸い込んでしまいますので、急遽外壁の下塗りを2回行う事にしました
-

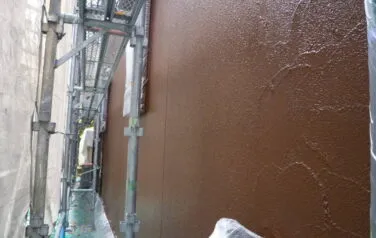

外壁の中塗り塗装が終わり、外壁の上塗り塗装へと進みます。下塗りを2回行いましたので、合計4回塗りとなりました
-

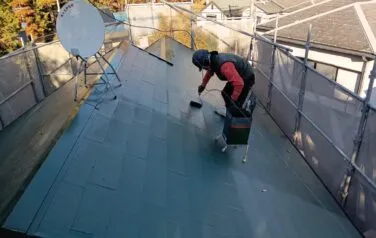

屋根の下塗り塗装です。外壁塗装と並行して屋根の塗装も行います
-
外壁と同じく屋根も下塗りを2回行いました。これで下塗り塗料が持つ性能を最大限発揮する事ができます
-
屋根の中塗り塗装が終わり、最後の屋根の上塗り塗装です。下塗りを2回行いましたので合計4回塗りとなりました
-
屋根塗装の間に、ひび割れ部にはシーリング補修を行いました
-
次は付帯部分の塗装を進めていきます。出窓上の鉄板の塗装です
-
雨樋の塗装です。ここまで進むと塗装工事も終盤に差し掛かってきます
-

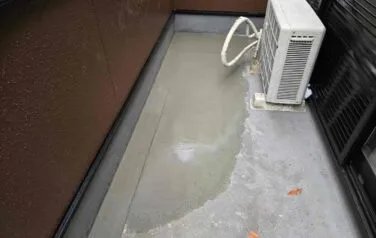

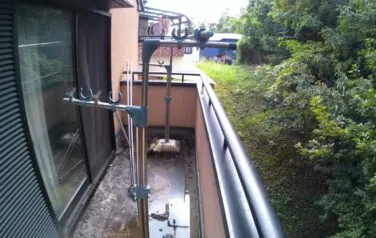

ベランダの床に雨水が溜まる為、モルタルにて傾斜を形成してから防水工事を行いました
-

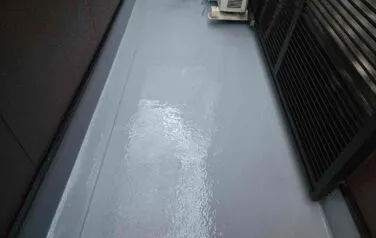

下塗り~中塗り~上塗り~トップ塗装の合計4回塗りを行いベランダ防水は完成となります。モルタルにて傾斜を形成しておりますので、雨水が溜まりにくくなりました
-

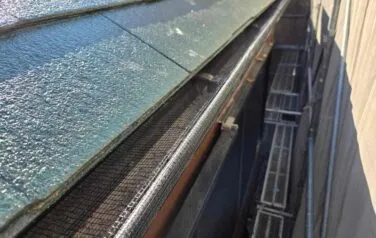

ご自宅の周りに林がありますので、どうしても枯れ葉が雨樋に詰まってしまいます。そこで、全ての雨樋に枯れ葉よけネットの設置を行いました
-
様々な数多くの作業工程を経て、これで全ての工事が終了となります
-
施工担当者のコメント
塗装開始前とは見違えるように大きく色が変わり、外壁の濃い茶色と屋根の緑色と付帯部分の黒色が、ご自宅の周りの木々がある環境とぴったり合っていて、凄くカッコいい仕上がりとなりました。一気にご自宅の雰囲気が変わり、まるで新築の様な仕上がりにお客様にもご満足を頂け大変嬉しく思います。
非常に耐用年数に優れた塗料を使用しておりますので、長期間に渡り綺麗な外壁を維持できるかと思います。

![[外壁塗装/屋根塗装]兵庫県川西市S様邸](/images/convert/westgikoujp/20251224092654.jpg/image.webp)
![[外壁塗装/屋根塗装]兵庫県伊丹市N様邸](/images/convert/westgikoujp/20251215102200.jpg/image.webp)
![[外壁塗装/屋根塗装]兵庫県川西市S様邸](/images/convert/westgikoujp/20251215101706.jpg/image.webp)
