[外壁塗装/屋根塗装]兵庫県川西市U様邸
2024/11/15
- 参考価格
- 工事期間 29日間程度
工事内容
外壁塗装/屋根塗装/付帯部塗装/シャッター取付工事-
BEFORE
-
AFTER
-

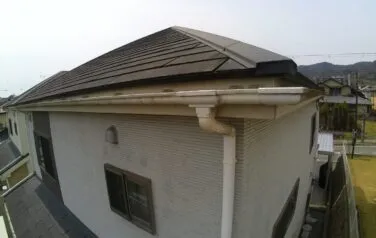

施工風景
-

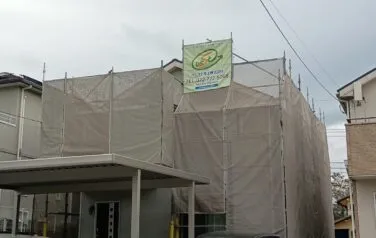

一番最初の工事は足場工事から始まります
-

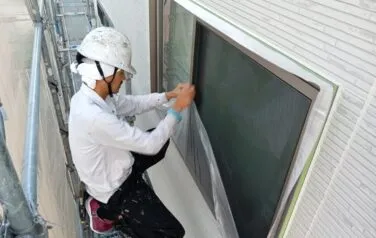

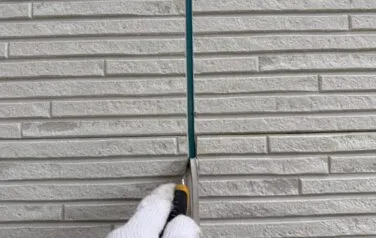

次はシーリング工事です。既存のシーリングをカッターで切り取ります
-
そしてボンドの役割のプライマーという液体を塗っていきます
-

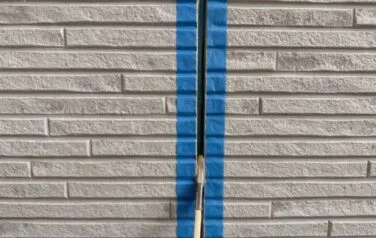

その後に新しいシーリングを打って綺麗に形成して作業は終了です
-

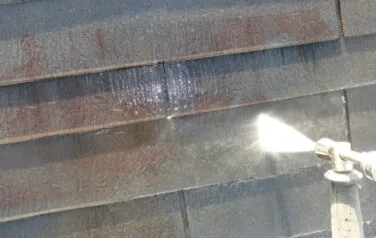

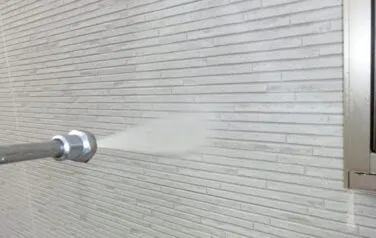

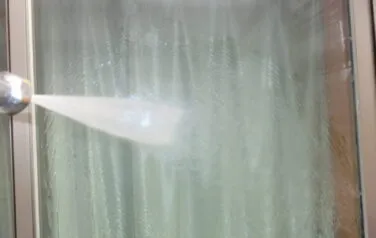

シーリングが乾燥してから高圧洗浄へと進みます。長年蓄積した汚れを綺麗に洗い流していきます
-
汚れの上に塗装をしてしまうと後々の塗膜の剥がれにつながりますので、高圧洗浄は非常に重要な作業です
-
塗装の有無には関係なく、建物の全体を綺麗に洗い流していきます
-

次は鉄板部分に錆止め塗料を塗装していきます
-
極々たまにアルミ製の場合もありますが、ほとんどのシャッターBOXは鉄で出来ています。
-

そして外壁塗装の前に、塗料が付着してはいけない部分にビニール養生を行います
-

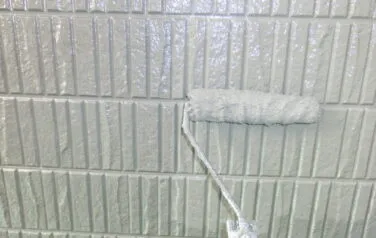

外壁の下塗り塗装です。白色の下塗り塗料を使用しております
-

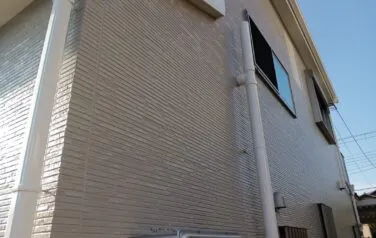

外壁の下塗り塗装が終わり、ひとまず真っ白の外壁に変化しました
-
外壁の中塗り塗装が終わり、次は外壁の上塗り塗装です。外壁は3回塗りが基本です
-
外壁塗装と並行して屋根の下塗り塗装も進めていきます。屋根も白色の下塗り塗料を使用しております
-

屋根の下塗り塗装が終わると、外壁と同様に真っ白い屋根に変化します
-

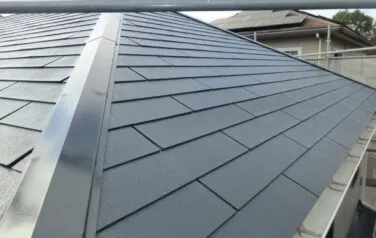

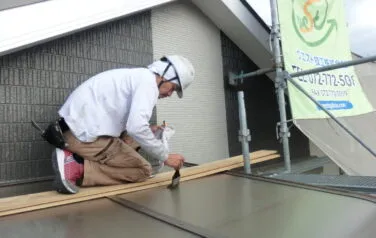

屋根の中塗り塗装が終わり、屋根の上塗り塗装へと進みます。屋根も最低3回塗りが基本です
-

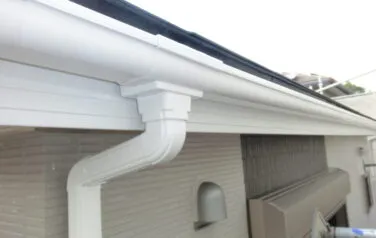

最後は付帯部分の塗装を行います。一戸建て住宅には数多くの塗装箇所があります
-

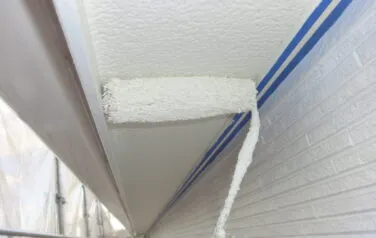

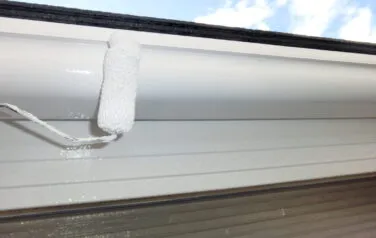

天井部分も専用の塗料にて塗装を行います
-

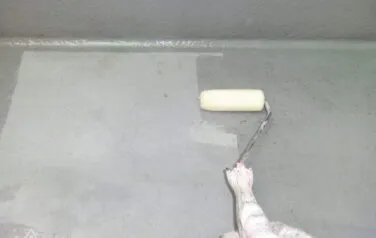

ベランダのFRP防水の塗り替えです。透明の下塗り塗料を使用しております
-

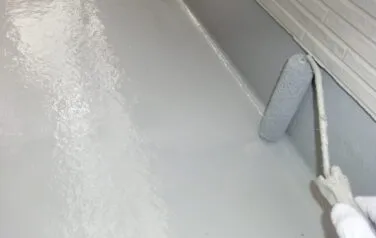

中塗り塗装が終わり、次は上塗り塗装へと進みます。ベランダのFRP防水も3回塗りが基本です
-
全ての塗装工事が終わり、最後は綺麗に掃除を行います
-
この度の工事では、塗装工事以外にシャッターの取付工事も行いました。取付前の状態です
-

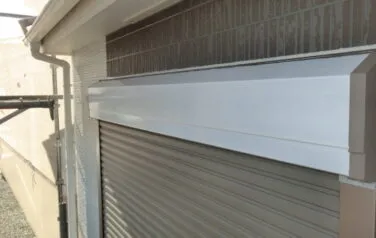

取付完了後です。違和感なく綺麗に取付が完了しました
-
施工担当者のコメント
外壁の色の組み合わせが凄く良くて、かっこいい雰囲気の仕上がりとなりました。外壁の大部分に使用されている色は新しい新色で、グレーでもなく茶色でもなく想像以上に素敵な色で、私達も今後はお客様へこの色をご紹介させて頂きたいと思っております。
耐久性があるシーリング材を使用してしっかりとシーリング工事も行い、外壁と屋根には非常に耐久性に優れた遮熱塗料を使用しておりますので、これからは長い期間綺麗な外壁と屋根を維持して頂けると思います。

![[外壁塗装/屋根塗装]兵庫県川西市S様邸](/images/convert/westgikoujp/20251224092654.jpg/image.webp)
![[外壁塗装/屋根塗装]兵庫県伊丹市N様邸](/images/convert/westgikoujp/20251215102200.jpg/image.webp)
![[外壁塗装/屋根塗装]兵庫県川西市S様邸](/images/convert/westgikoujp/20251215101706.jpg/image.webp)
