[外壁塗装/屋根塗装]兵庫県伊丹市H様邸
2024/09/25
- 参考価格
- 工事期間 21日間程度
工事内容
外壁塗装/屋根塗装/付帯部塗装/シーリング工事-
BEFORE
-
AFTER
-
施工風景
-

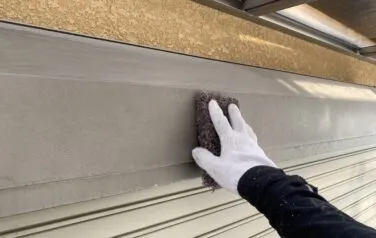

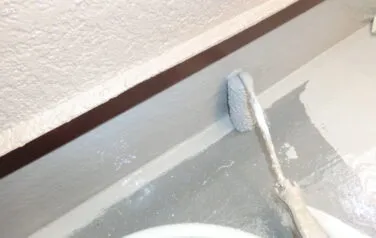

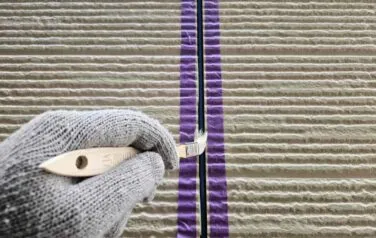

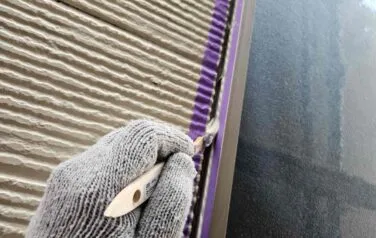

既存のシーリングをカッターで切り取り、そしてボンドの役割のプライマーを塗布していきます
-

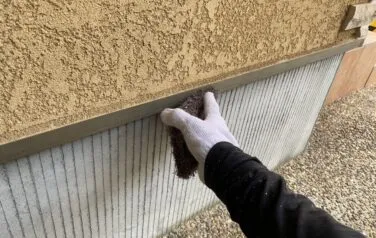

窓のサッシ周りのシーリングも同様に進めていきます。プライマーをしっかりと塗布しなければ新しいシーリングが直ぐに剥がれてしまいます
-

プライマーの塗布が終わると、新しいシーリングを打設していきます
-

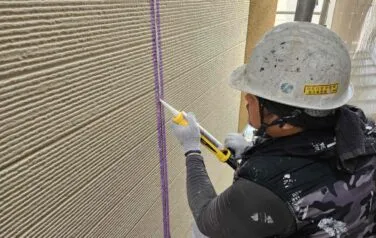

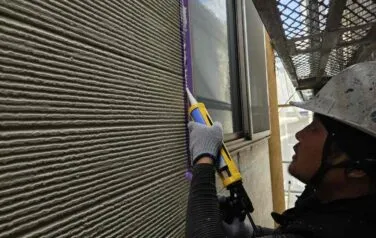

窓のサッシ周りにも同じく新しいシーリングを打設していきます。シーリングの量が多すぎても少なすぎても仕上がりがおかしくなってしまいます
-
綺麗に仕上げる事ができました。これで雨漏りなどの心配もなくなりました
-
窓のサッシ周りのシーリングは雨漏りにつながりやすい為、特に重要な部分です
-

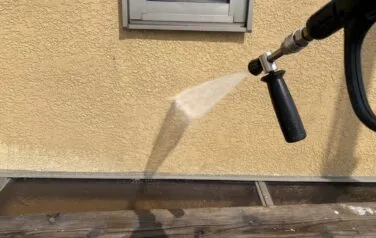

続いて高圧洗浄の作業です。長年蓄積した外壁の汚れを洗い流していきます
-
窓ガラスも洗い流します。なかなか掃除ができない場所ですので、お客様には喜んで頂けます
-

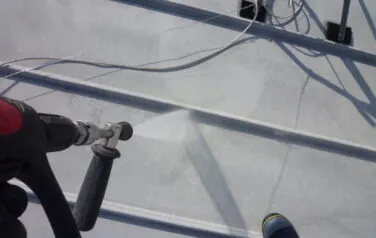

屋根も綺麗に洗い流します。屋根は特に汚れが蓄積しておりますので念入りに作業を行います
-
鉄部には錆止め塗料を塗装する前にケレン作業を行います
-
鉄部へのケレン作業には、汚れを取ったり細かい傷を付けて塗料の密着を良くしたりする役割があります
-
鉄部へのケレン作業が終わると錆止め塗料を塗装していきます
-
同じく錆止め塗料を塗装していきます。一戸建て住宅には色々な場所に鉄部があります
-

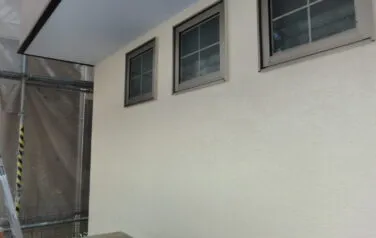

続いて外壁塗装の前にビニール養生作業を進めていきます。塗装をしない部分が汚れない様にしっかりと行います
-

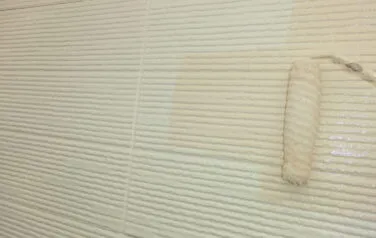

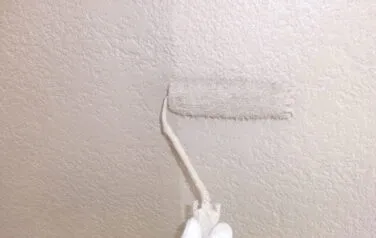

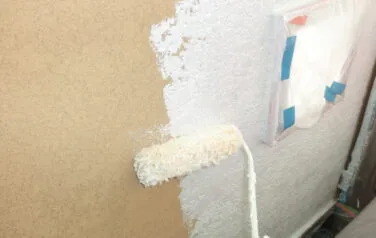

外壁の下塗り塗装です。既存塗膜によって下塗り塗料を変更する必要があります
-

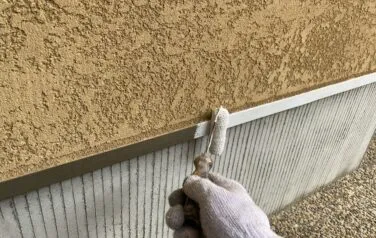

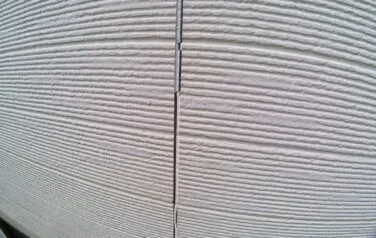

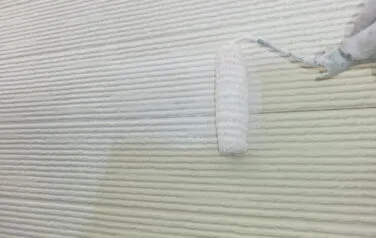

サイディングボードにも下塗り塗装を行います。シーラーといわれる下塗り塗料を使用します
-
外壁の下塗り塗装~中塗り塗装が終わり、最後の上塗り塗装です。外壁は3回塗りが基本です
-
サイディングボードの外壁も3回塗りが基本です。最後の上塗り塗装を進めていきます
-

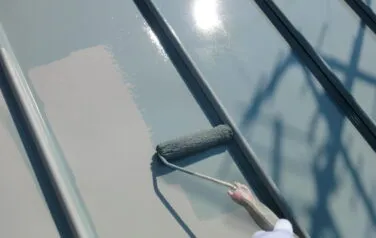

屋根も下塗り塗装を進めていきます。ガルバリウムの素材に適合した下塗り塗料を使用する必要があります
-
屋根の下塗り塗装が終わり、続いて中塗り塗装を進めていきます
-

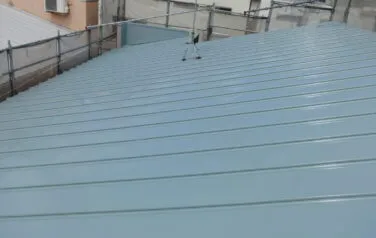

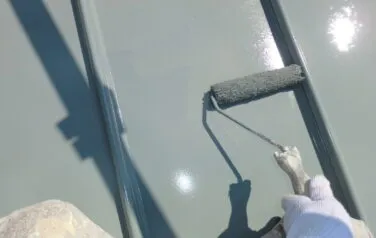

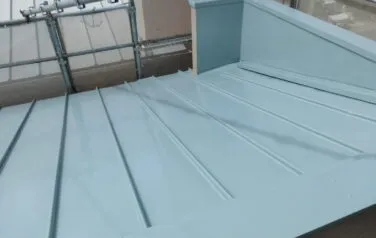

最後の上塗り塗装です。ガルバリウムにもしっかりと3回塗りを行います
-

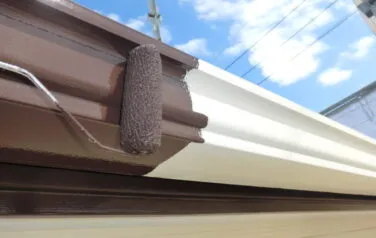

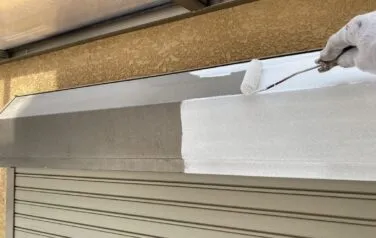

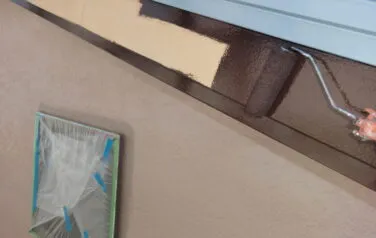

外壁と屋根の塗装が終わり、最後に付帯部分の塗装を進めていきます
-

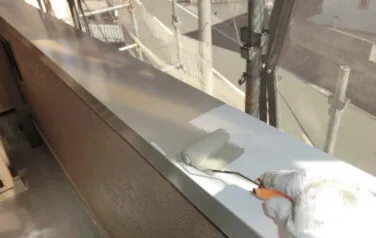

ベランダの外壁の上にも笠木といわれる鉄部があります。ここも付帯塗装部分の1つです
-
作業も終盤に差し掛かってきました。どんどん綺麗なご自宅へと生まれ変わっていきます
-

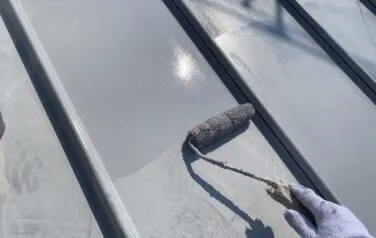

ベランダのFRP防水も専用塗料にて塗装を行います。まずは下塗り塗装から開始します
-

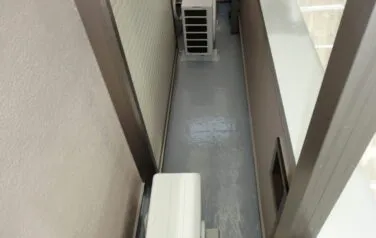

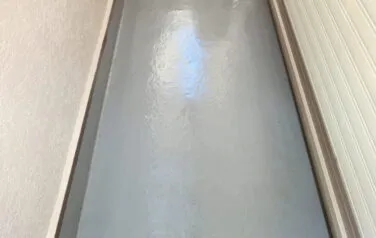

中塗り塗装が終わり最後の上塗り塗装を進めていきます。ベランダのFRP防水の塗り替えも3回塗りがお勧めです
-
綺麗なベランダへと生まれ変わりました。一戸建て住宅の塗り替え工事は、完成までに様々な作業工程を経て完成となります
-
施工担当者のコメント
凸凹した塗膜の外壁と、サイディングボードの外壁と、2種類の外壁が混在しているご自宅でした。凸凹した塗膜の外壁は付着した汚れが流れにくく、どうしても外壁に汚れが蓄積して黒くなったりしてしまう傾向があります。
この度使用させて頂いた塗料は、耐久性に優れ非常に汚れが付着しにくい効果が期待できる塗料ですので、長期間に渡り綺麗な外壁を維持できるかと思います。
サイディングボードの外壁はしっかりとシーリングの撤去・打替を行い、そしてその上に塗料を塗る事により、長期間に渡り雨漏りなどの心配がない外壁へと生まれ変わりました。

![[外壁塗装/屋根塗装]兵庫県川西市S様邸](/images/convert/westgikoujp/20251224092654.jpg/image.webp)
![[外壁塗装/屋根塗装]兵庫県伊丹市N様邸](/images/convert/westgikoujp/20251215102200.jpg/image.webp)
![[外壁塗装/屋根塗装]兵庫県川西市S様邸](/images/convert/westgikoujp/20251215101706.jpg/image.webp)
